Reforma de Casa: Custo por m², Etapas e Alvará

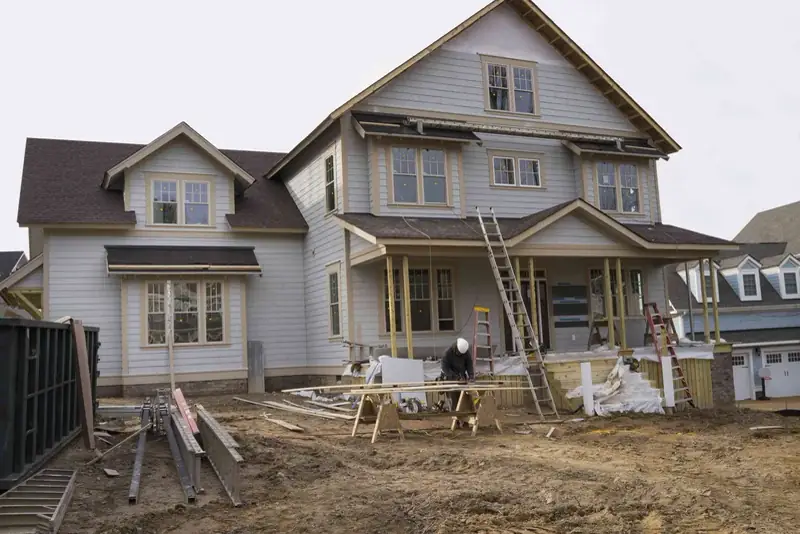

Reforma de casa em andamento com andaimes na fachada e operário preparando esquadrias

"É só trocar o piso, em duas semanas tá pronto." O cliente disse isso na primeira reunião. Seis meses depois, a casa tinha sido aberta inteira: laje encharcada, fiação de 1978, viga rachada atrás do armário.

Toda reforma começa pequena na cabeça de quem vai pagar. Este guia mostra como ela termina pequena de verdade: com vistoria antes da marreta, projeto antes do orçamento, alvará antes da entrega.

A cena clássica: "só vou trocar o piso"

Reforma residencial é o trabalho que mais surpreende cliente, arquiteto e empreiteiro ao mesmo tempo. O motivo é simples: você só sabe o que a casa esconde depois de quebrar.

O cliente quer uma obra de duas semanas para trocar piso da sala. O pedreiro tira o porcelanato e encontra contrapiso solto. Embaixo, tubulação de PVC de 30 anos com vazamento lento que apodreceu a viga baldrame.

Essa cadeia (piso → contrapiso → hidráulica → estrutura) é o que transforma uma reforma "leve" em retrofit — termo técnico para atualização integral de uma edificação existente. É comum. Não é exceção.

O remédio não é evitar a reforma. É inverter a ordem das coisas: diagnóstico antes do orçamento, não depois.

Vistoria com arquiteto, abertura de pontos críticos com endoscopia ou cala (pequeno corte exploratório) e laudo escrito formam a base.

Custa de 1% a 3% do valor da obra. Evita aditivos de 30% a 200%. É o melhor seguro contratado contra surpresa em canteiro.

Reformar ou construir do zero? Matriz de decisão

A pergunta certa não é "reforma é mais barata?". É "quanto da casa atual eu vou aproveitar de fato?". Acima de um certo ponto, demolir e construir do zero sai mais barato e mais previsível que reformar.

A régua que uso em consultoria considera quatro variáveis: percentual de demolição, idade da estrutura, valor do terreno e custo de regularização.

Quando três ou mais apontam para construir, reforma vira armadilha financeira.

Matriz de decisão: reformar vs. construir do zero
CritérioReforma compensaConstruir do zero compensa
Demolição previstaAté 40% da áreaAcima de 60% da área
Idade da estruturaAté 30 anos, sem patologiaAcima de 40 anos ou com trinca ativa
InstalaçõesHidráulica e elétrica trocáveis em pontosTudo precisa ser refeito
RegularizaçãoCasa já averbada na prefeituraCasa irregular ou área a ampliar >30%
Valor do terrenoConstrução representa <40% do imóvelConstrução representa >60% do imóvel

Atenção a um caso específico: imóveis tombados ou em área de preservação. Reforma vira a única opção legal, mesmo com 80% de patologia. O custo dispara, mas a alternativa é multa e demolição embargada.

Para casa nova com problemas estéticos (até 10 anos, instalações ok), a resposta é quase sempre reforma. Para casa antiga estruturalmente comprometida, quase sempre demolição.

O meio do caminho é onde o arquiteto ganha o salário: ler patologia e calcular se vale o esforço.

Etapas do projeto de reforma: o que vem antes da marreta

Arquiteto comparando amostras de revestimento sobre croqui de ambiente em fase de anteprojeto de reforma
Anteprojeto: croqui + amostras de revestimento antes de fechar orçamento.

Projeto de reforma segue a ABNT NBR 13532 — norma que define as fases de projeto de arquitetura. Vou traduzir cada uma para o que o cliente realmente vai ver.

1. Levantamento e vistoria. O arquiteto desenha o "como está" da casa (as built), mede ambiente por ambiente e abre pontos críticos. Resultado: planta baixa real (não a da prefeitura, que mente).

2. Programa de necessidades. Entrevista com a família: rotina, número de moradores, hobbies, sonhos. É aqui que aparece o "queremos cozinha integrada" e o "minha sogra mora aqui aos domingos".

3. Estudo preliminar e anteprojeto. Plantas, vistas e perspectivas em escala. Já mostra layout, fluxos, fachada, paleta. Aprovado pelo cliente, segue. Reprovado, refaz. Pular essa etapa custa caro.

4. Projeto legal. Documento técnico que vai para a prefeitura quando há ampliação, mudança de uso ou alteração de fachada. Sem ele, alvará não sai.

5. Projeto executivo. O detalhamento de canteiro: paginação de piso, marcenaria cotada, pontos de elétrica e hidráulica, cortes técnicos. É o projeto que o pedreiro lê na obra.

6. Contrato com o executor. Empreiteira ou administração direta. Escopo fechado, cronograma físico-financeiro e cláusula de aditivo para imprevisto comum em reforma (10% a 15% do total).

Honorários de arquiteto para reforma residencial ficam entre 8% e 15% do custo da obra, dependendo do escopo e da região. Estimativa de mercado 2026, segundo tabelas de referência do CAU.

Alvará de reforma: quando precisa e o que acontece sem

A pergunta vem em toda primeira reunião: "isso aqui precisa de alvará?". A resposta honesta é "depende do que você vai mexer". E mexer em mais coisa do que parece exige alvará.

Reforma sem alteração de área, fachada ou estrutura — pintura, troca de piso, marcenaria, esquadrias — em geral dispensa alvará formal. Algumas prefeituras ainda exigem comunicação simplificada de obra (CSO ou similar).

Reforma com qualquer um destes três gatilhos exige alvará de reforma com responsável técnico: ampliação de área construída, alteração de fachada e mudança em parede estrutural.

O responsável técnico precisa recolher ART (Anotação de Responsabilidade Técnica, emitida no CREA para engenheiros) ou RRT (Registro de Responsabilidade Técnica, emitida no CAU para arquitetos).

São documentos distintos com mesma função jurídica: registrar quem responde tecnicamente pela obra perante a lei.

Sem alvará quando ele é exigido, o risco é concreto: multa do município (1% a 5% do valor venal do imóvel, varia por cidade), embargo da obra, dificuldade na hora de vender e responsabilização civil em caso de sinistro.

O caminho ideal é o protocolo de aprovação de projetos na prefeitura antes de bater a primeira marreta. Demora de 30 a 90 dias, mas evita dor de cabeça que dura anos.

Custo por m² de reforma: faixas reais para 2026

Reforma não tem preço único de m². Tem faixas, e a faixa depende de quanto da casa você vai mexer.

Os números abaixo são estimativa de mercado para 2026, baseados em obras em capitais do Sudeste; podem variar de 20% a 40% por região.

Reforma residencial: faixas de custo por m² (estimativa de mercado 2026)
Tipo de reformaO que entraR$/m²
Leve (cosmética)Pintura, piso, esquadria, sem instalaçõesR$ 1.200 – 2.000
MédiaAcima + marcenaria + revisão pontual de elétrica/hidráulicaR$ 2.000 – 3.500
PesadaTroca total de instalações + reforma de banheiros e cozinhaR$ 2.500 – 4.500
RetrofitTudo refeito, incluindo estrutura, fachada e lajeR$ 4.500 – 7.500

Comparação útil: construção nova de padrão médio em 2026 fica entre R$ 3.000 e R$ 5.500 por m² (CUB sintético do Sinduscon-SP serve de referência).

Retrofit pode custar mais que casa nova — e ainda assim valer a pena pelo valor do terreno e da localização consolidada.

Reservas e imprevistos: planeje sempre 15% sobre o valor estimado em reforma leve, 25% em reforma pesada, 30% a 40% em retrofit. Quanto mais escondido o problema possível, maior a reserva.

Itens que mais explodem orçamento: hidráulica de chumbo (substituição obrigatória), infiltração não diagnosticada, fiação sem aterramento e revestimento de fachada solto.

Cada um pode adicionar 10% a 30% ao total. Em casas pré-1980, é raro escapar de pelo menos um deles.

Quer dominar projeto residencial de ponta a ponta? Cursos de arquitetura, Revit e AutoCAD focados em obra real na Mobflix.
Conhecer cursos →

Sistemas críticos: estrutural, elétrico e hidráulico

Em reforma, três sistemas decidem se a obra dura 60 dias ou 180. Mexer em qualquer um deles sem projeto específico é o erro mais caro do canteiro.

Estrutural. Antes de derrubar qualquer parede, é preciso saber se ela é portante (sustenta laje) ou apenas vedação. Em casas antigas, a marcação não bate com a planta da prefeitura.

Vistoria visual mais sondagem de viga resolve em uma manhã. Pular essa etapa é abrir a chance de uma fissura cara.

Derrubar parede portante sem reforço é receita para fissura no andar de cima, em um mês, e para colapso parcial, em alguns anos.

Quando precisa derrubar mesmo, entra reforço com viga metálica ou perfil em "U" calculado por engenheiro de estruturas.

Elétrico. A norma ABNT NBR 5410 rege instalações elétricas de baixa tensão — pense nela como o regulamento de trânsito da fiação.

Casa com mais de 25 anos quase nunca atende: falta aterramento, falta DR (Disjuntor Residual, dispositivo que corta a luz em fuga de corrente) e falta dimensionamento por circuito.

Em reforma média e pesada, refazer a elétrica inteira costuma sair mais barato que remendar — e elimina o risco de incêndio em 100% das tomadas.

O custo fica entre R$ 80 e R$ 180 por m² só para o sistema elétrico, estimativa de mercado 2026.

Hidráulico. Tubulação galvanizada (aço com camada de zinco) de casas antigas oxida por dentro e estrangula a vazão da água.

Tubulação de chumbo, ainda encontrada em casas pré-1970, é proibida há décadas pelo Ministério da Saúde por contaminar a água potável.

Trocar a hidráulica sobrepondo nova ao traçado antigo é um vício de obra: parede vira muralha de furos, vazão fica ruim e vazamento futuro é certo.

Tubulação nova precisa de projeto próprio, com diâmetros calculados por número de pontos de consumo.

5 erros que dobram o orçamento da reforma

Tirei essa lista de obras que peguei no meio do caos para resgatar. Todas começaram bem-intencionadas. Todas acabaram caras pelo mesmo motivo: pular etapa de planejamento para "ganhar tempo".

  1. Demolir antes de ter projeto executivo. Cliente acha que demolição é etapa "burra" que pode adiantar. Demolição sem projeto rasga rota de elétrica útil, machuca viga, mata possibilidade de reaproveitamento. Custo: 10% a 25% do total.
  2. Comprar revestimento sem paginação. Sem projeto de paginação, sobra material caro e falta nas peças críticas. Em banheiro pequeno, o erro chega a 40% de desperdício.
  3. Sobrepor sistemas em vez de trocar. "Vamos só puxar uma extensão". Resultado: rede elétrica em remendo, hidráulica com vazão pior, parede furada inteira em três meses.
  4. Empreitada por preço fechado sem escopo claro. O empreiteiro joga baixo para ganhar, depois cobra aditivo em cada surpresa. Saiba pagar mais por contrato detalhado.
  5. Não recolher ART ou RRT. Parece economia de R$ 200. Vira processo de R$ 50.000 quando algo cai e ninguém é responsável legal.

O denominador comum dos cinco: velocidade de partida mata previsibilidade de chegada. Reforma boa começa devagar e termina rápido. Reforma ruim começa rápido e nunca termina.

Cronograma realista: quanto tempo cada tipo de reforma leva

Cliente sempre subestima prazo. Empreiteiro também. Os números abaixo são médias para casa de 100 m² a 150 m² em capital, com fornecedores pontuais e clima estável.

Prazos médios por tipo de reforma residencial
TipoProjetoAprovaçãoObraTotal
Leve30 dias30 a 60 dias2 a 3 meses
Média45 dias60 a 120 dias3,5 a 5,5 meses
Pesada60 dias30 a 60 dias120 a 180 dias7 a 10 meses
Retrofit90 dias60 a 120 dias180 a 360 dias11 a 19 meses

Banheiro de 4 m² com troca total de instalações leva 25 a 35 dias úteis. Cozinha com marcenaria nova, 35 a 50. Quem promete metade disso, ou não vai entregar, ou vai entregar mal feito.

Cronograma físico-financeiro detalhado, com medições semanais, é o instrumento que protege cliente e executor. Sem ele, atraso vira discussão de culpa em vez de plano de recuperação.

Conclusão: reforma boa nasce do diagnóstico, não da pressa

A reforma de casa que dá certo tem padrão claro: vistoria antes do orçamento, anteprojeto antes da demolição, executivo antes do empreiteiro, alvará antes da entrega.

Quem inverte essa ordem para "ganhar tempo" gasta 30% a 100% a mais e termina meses depois do prometido. Quem respeita a ordem termina dentro do prazo, dentro do orçamento e com casa que dura outra geração.

Próximo passo: se a sua casa pede mais que troca de piso, antes de chamar empreiteiro, contrate uma vistoria técnica com arquiteto. Custa pouco e blinda o resto da obra contra surpresa.

Perguntas frequentes sobre reforma de casa

Quando reforma vale mais que construir do zero?

Reforma compensa quando estrutura e fundação estão íntegras e o terreno é bem localizado.

Acima de 60% de demolição prevista ou em casas com mais de 40 anos com patologia ativa, construir do zero costuma sair mais barato e previsível.

Preciso de alvará para reformar minha casa?

Reforma sem alteração de área, fachada ou estrutura geralmente dispensa alvará formal, mas pode exigir comunicação simplificada à prefeitura.

Ampliação de área, mudança de uso ou intervenção em parede estrutural sempre exigem alvará de reforma e responsável técnico com ART ou RRT.

Qual o custo médio por m² de reforma residencial em 2026?

Reforma leve fica entre R$ 1.200 e R$ 2.000 por m². Reforma pesada com troca de instalações vai de R$ 2.500 a R$ 4.500 por m².

Retrofit completo passa de R$ 4.500 por m² e pode chegar a R$ 7.500. Estimativa de mercado para capitais do Sudeste em 2026.

Posso só trocar piso sem projeto?

Pode, desde que a obra não toque elétrica, hidráulica ou estrutura. A norma não exige projeto para reforma puramente cosmética.

Mas é raro: a maioria das reformas de piso encontra contrapiso solto ou tubulação antiga e vira obra maior. Vistoria prévia evita surpresa.

Qual a diferença entre ART e RRT na reforma?

ART é a Anotação de Responsabilidade Técnica emitida por engenheiros no CREA. RRT é o Registro de Responsabilidade Técnica emitido por arquitetos no CAU.

Ambas têm a mesma função jurídica: registrar quem responde tecnicamente pela obra. São obrigatórias por lei quando há profissional habilitado envolvido.
